泵道公園小輪車瀝青泵道施工方案
一、工程概況
1.1 項目背景與場地定位
小輪車瀝青泵道項目正常選址于體育公園內,總占地面積約4000平方米,其中泵道賽道面積1800平方米,配套設施
面積2200平方米。場地定位為集賽事舉辦、訓練以及大眾體驗于一體的綜合性泵道運動場地,可滿足不同年齡段、不同
水平運動愛好者的需求。
賽道設計充分融合該城市特色,通過波浪形賽道與弧形彎墻的巧妙組合,展現小輪車與滑板運動的速度與技巧魅力。
該施工方案也適用于滑板、小輪車和兒童平衡車等泵道項目。

二、施工總體部署
2.1 施工流程
場地平整→地質改良→基礎結構施工→賽道造型→面層處理→配套設施安裝→驗收調試,總工期60天,分三個階段推進:
?第一階段(1 - 20天):場地清表、地質勘察、排水系統施工。完成場地內植被、雜物清理,進行詳細的地質勘察,根
據勘察結果制定地基處理方案,同時完成地下盲溝和地表排水溝的施工。
?第二階段(21- 40天):波浪賽道堆筑、彎道結構層施工。完成波浪賽道的土方堆筑和初步造型,支兩側模版以及彎道
結構層的施工。
?第三階段(41 - 60天):面層鋪設、電子設備安裝、綠化及驗收。完成賽道面層的鋪設和處理,進行場地周邊綠化施
工,最后組織驗收調試。
2.2 機械配置
設備名稱型號規格數量(臺)用途:
裝載機龍工50型 2土方轉運、粗略造型

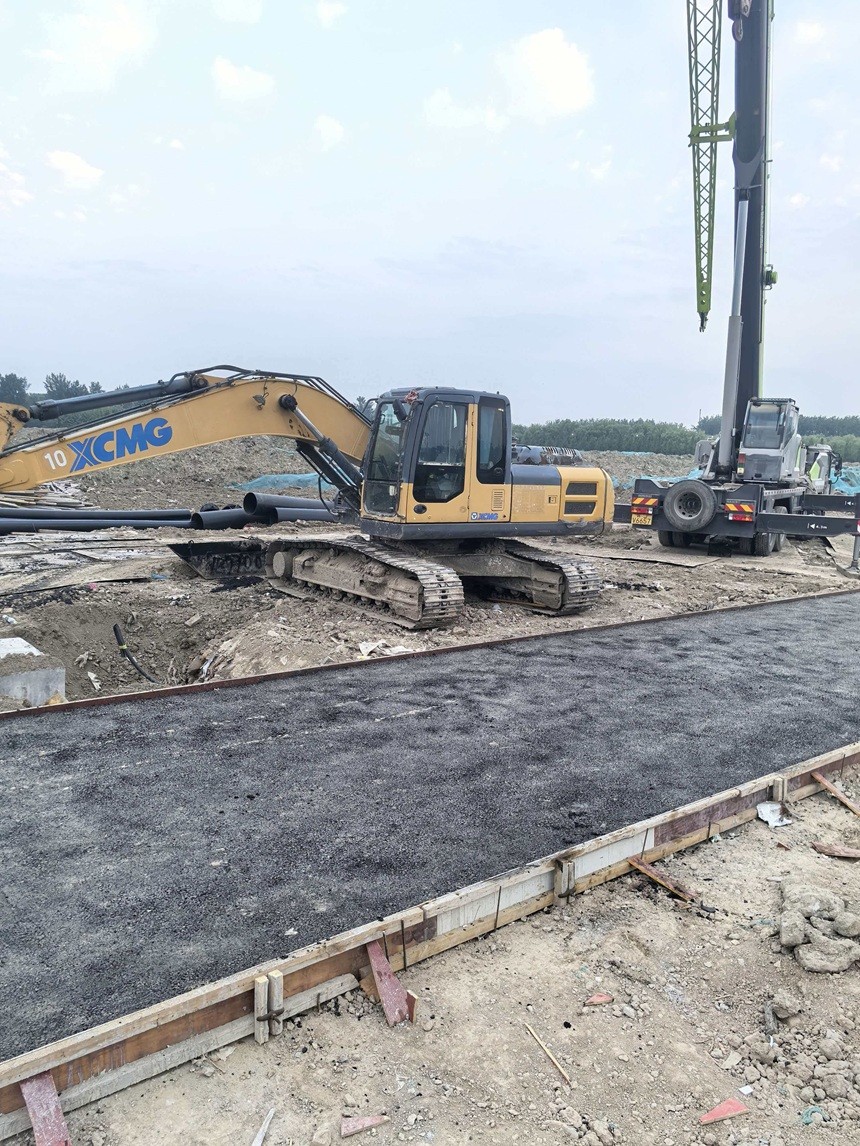

200型履帶式挖掘機 1臺 障礙包堆筑、基坑開挖
75型履帶式挖掘機 1臺 賽道精細造型
3噸小型壓路機 1臺 波浪賽道及彎道
平板夯機 5臺 瀝青面層鋪設
2.3 材料組織結構
?主體結構材料:采用3:7灰土用于路基改良,C30鋼筋混凝土用于基礎,AC- 05C改性瀝青混凝土用于面層。
?材料運輸:本地采購石灰、砂石等常規材料,紅色黏土從城外定向運輸,確保色澤與顆粒級配均勻。所有材料運輸過程
中做好防護措施,防止材料污染和損耗。

三、關鍵施工工藝
3.1 地基處理與排水系統
3.1.1 地質改良
?灰土換填:對地下水位以上0.5米土層采用3:7灰土換填,分層碾壓,每層厚度20cm,壓實度≥93%。灰土換填施工時,
嚴格控制灰土的配合比,確保攪拌均勻,碾壓過程中遵循先輕后重、先慢后快的原則,保證地基的承載能力和穩定性。
?盲溝施工:沿賽道兩側及彎道底部設置Φ300mm盲溝,內填級配碎石,外包透水土工布,坡度1%,接入場地周邊市
政雨水管網。盲溝施工時,確保溝底平整,碎石填充密實,透水土工布搭接寬度不小于20cm,防止泥土進入盲溝堵塞
排水通道。
3.1.2 排水坡度設計
?賽道表面:直線段橫坡1%,彎道超高2% - 4%,確保雨水沿切線方向流向兩側排水溝。在賽道造型過程中,嚴格按照
設計坡度進行施工,采用全站儀實時測量,確保坡度符合要求。
?波浪賽道:頂部設置0.5%縱坡,坡面做弧形排水槽,防止雨水匯集形成沖刷。弧形排水槽采用人工精細修整,確保排
水順暢。
3.2 賽道造型與碾壓工藝

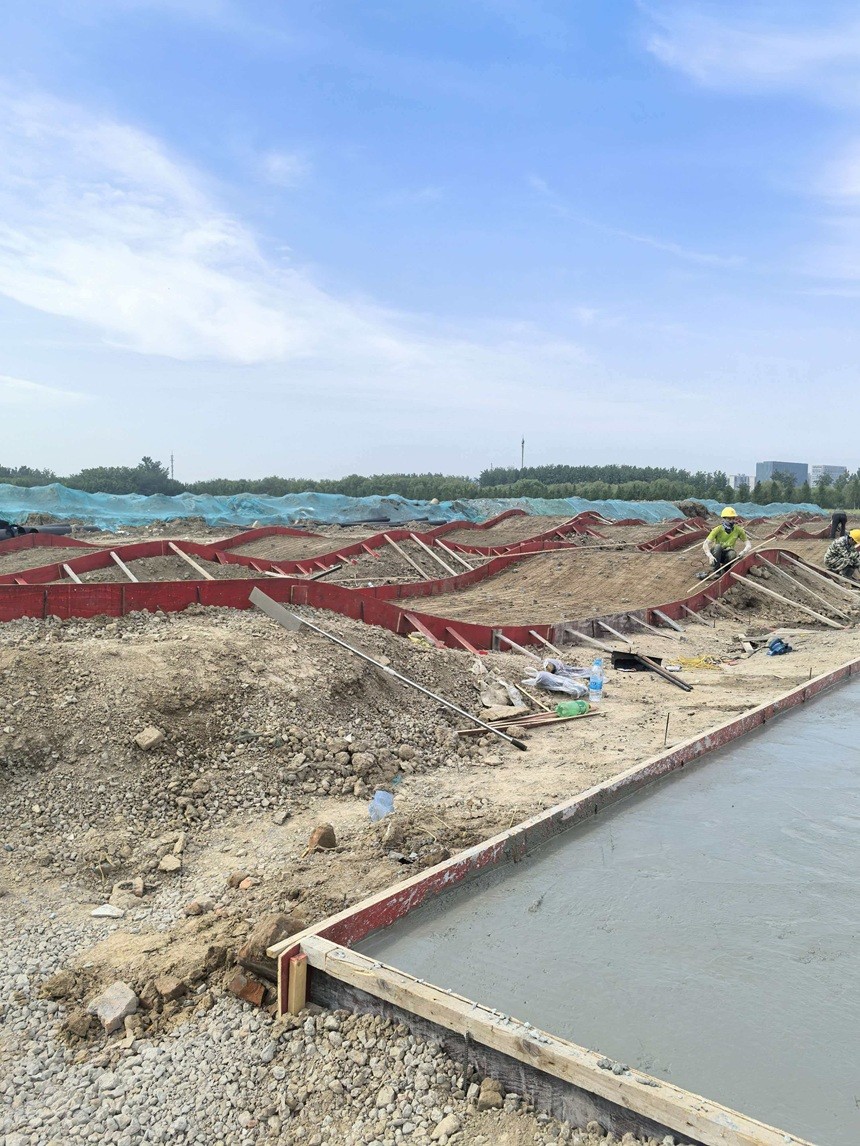

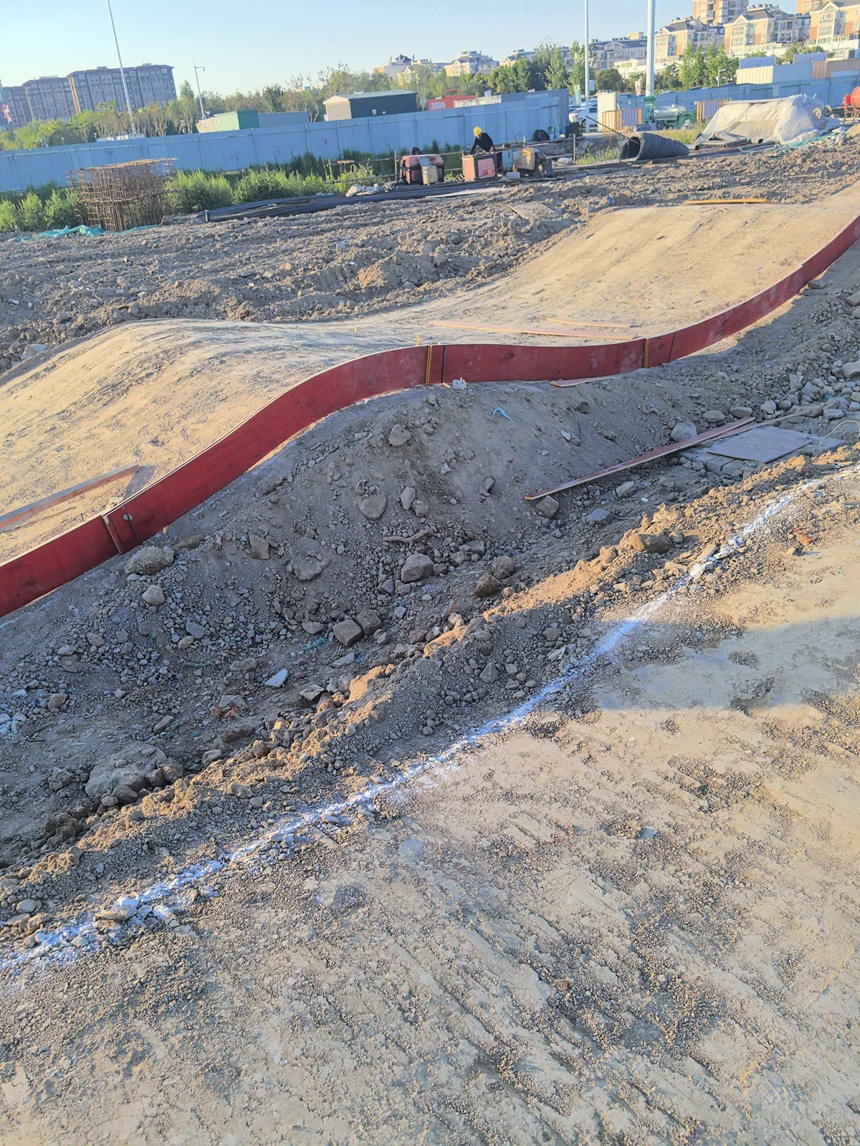

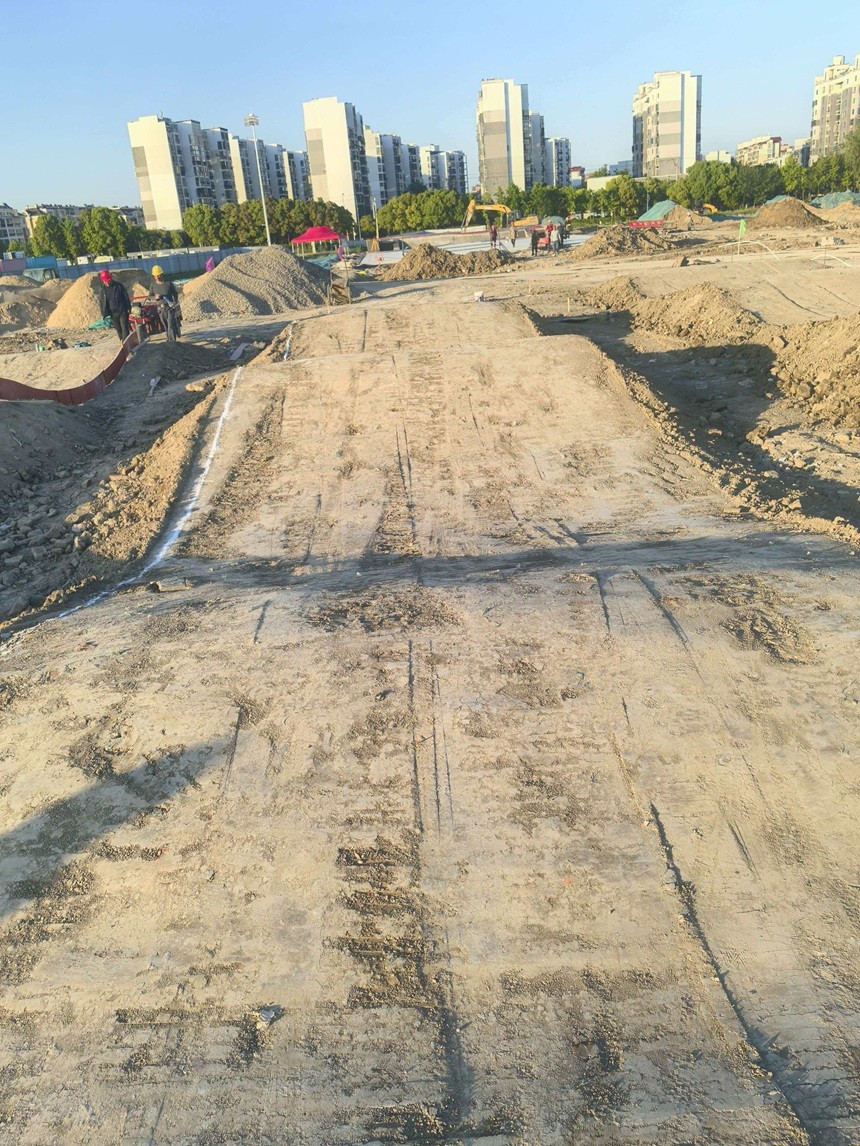

3.2.1 波浪賽道堆筑
?分層施工:采用“素土+ 灰土”組合結構,底層30cm厚灰土(壓實度≥90%),上部素土分層堆筑(每層30cm),使
用人工精細修整曲面。堆筑過程中,嚴格控制每層的厚度和壓實度,確保賽道的穩定性。現場施工員需具備豐富的經驗,
能夠精準地修整出符合設計要求的波浪曲面。
?碾壓控制:高度<2米的波浪賽道用采用“壓路機碾壓+ 人工夯實”結合的方式,輪跡重疊20 - 30cm,表面平整度誤差
≤5cm。碾壓過程中,根據土壤含水率調整碾壓遍數,確保賽道的密實度和平整度。
3.2.2 彎道結構層施工

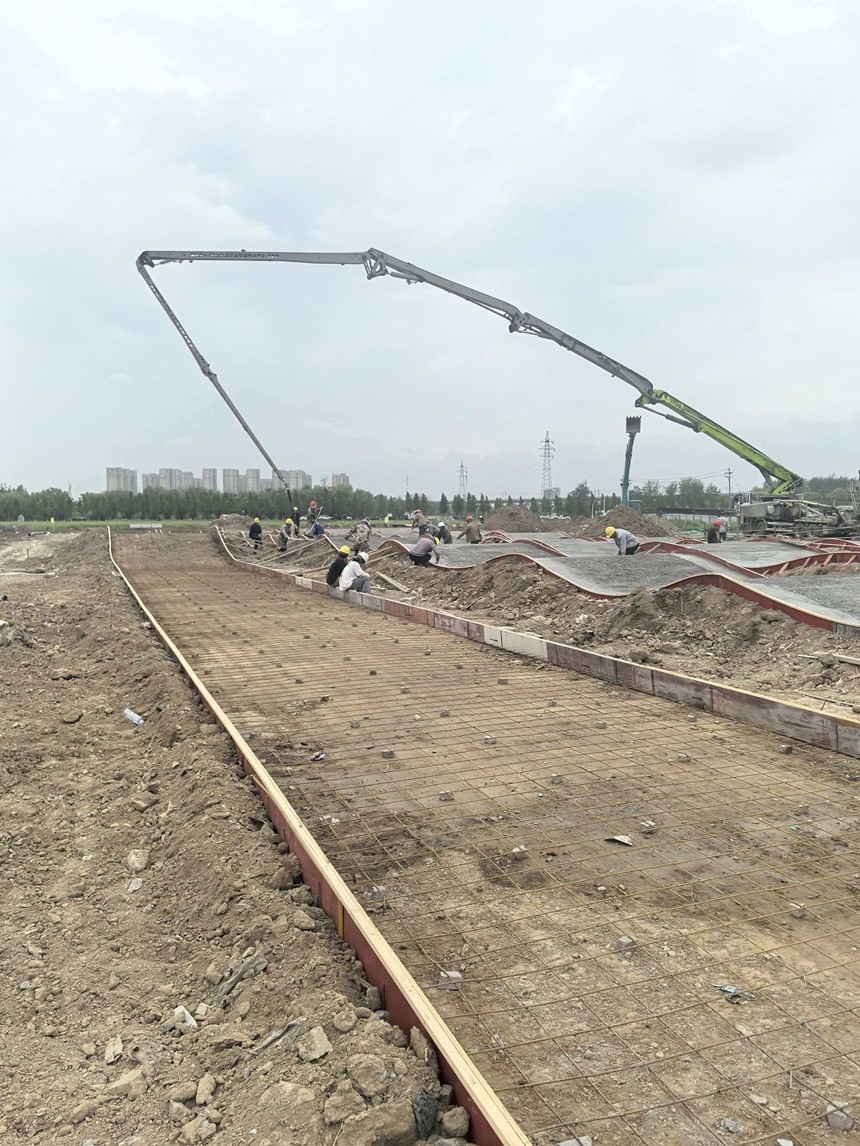

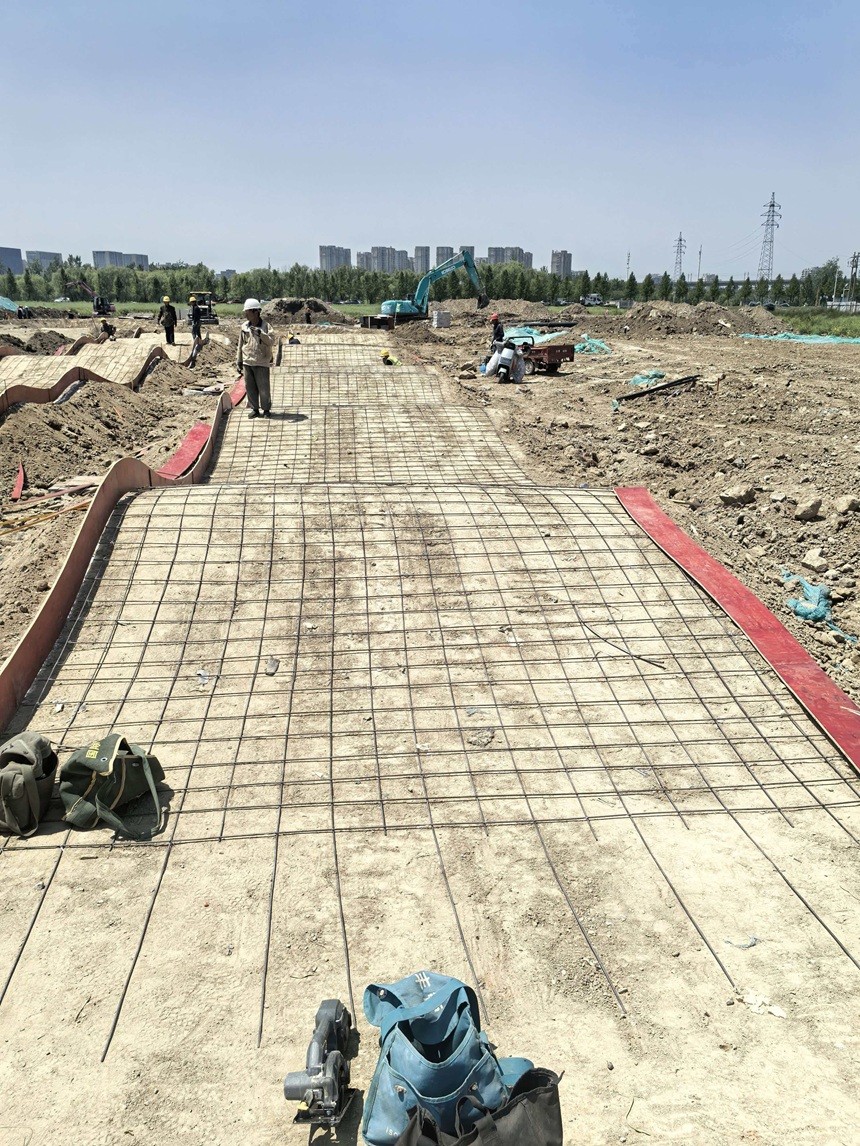

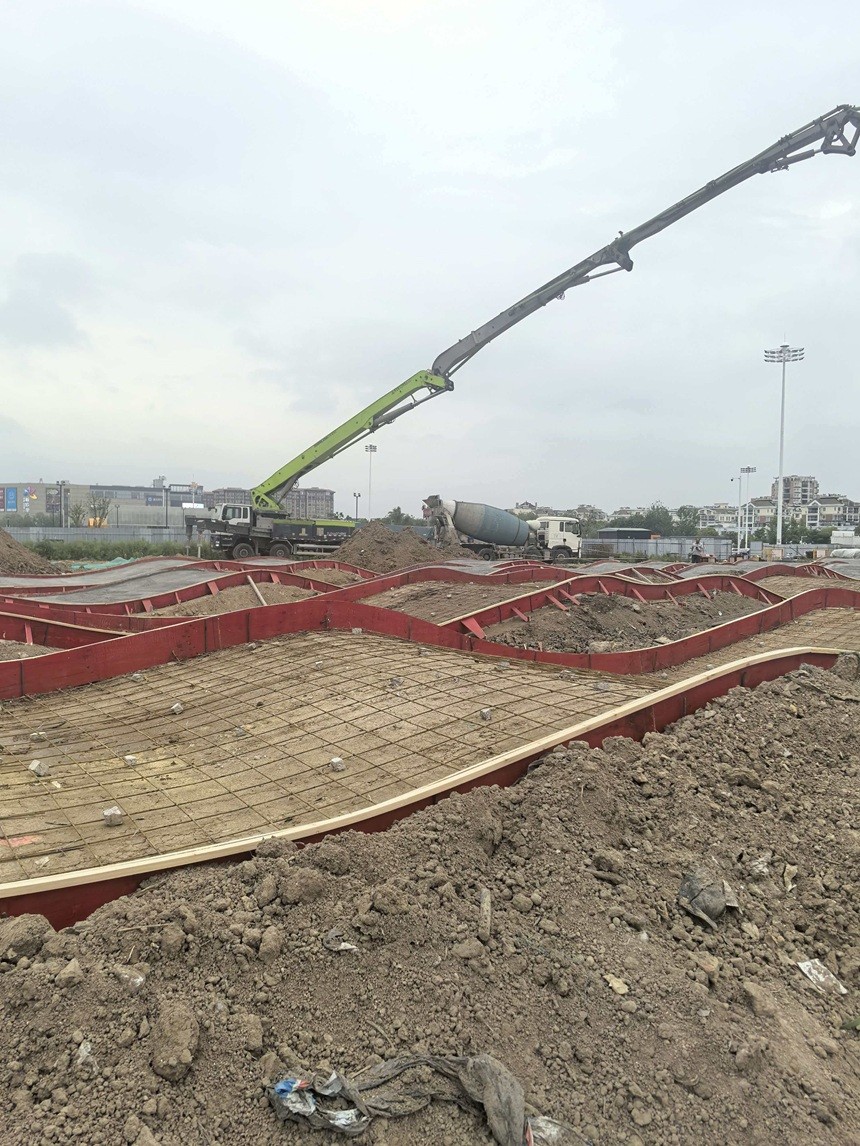

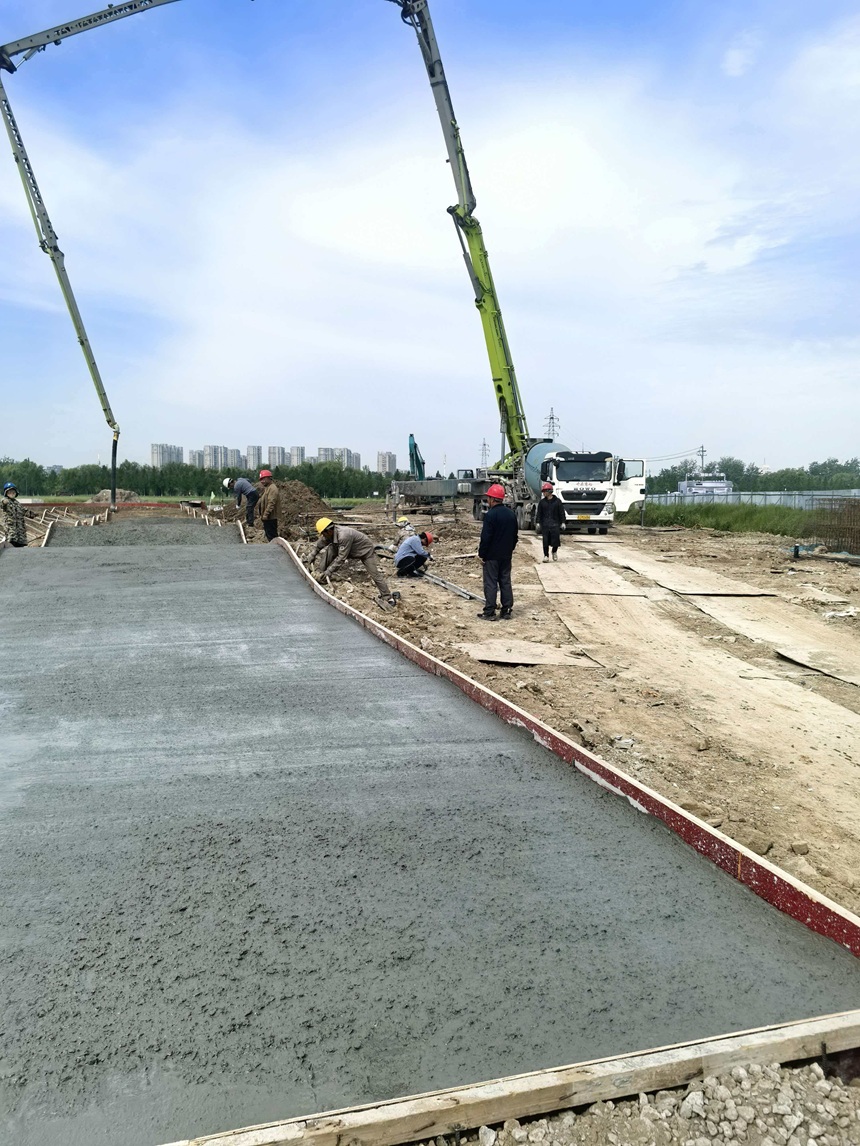

?擋墻澆筑:內側設60cm厚C25鋼筋混凝土擋墻,高度隨彎道坡度漸變,每隔10米設伸縮縫(填聚乙烯泡沫板)。擋墻鋼
筋綁扎嚴格按照設計要求進行,混凝土澆筑過程中做好振搗和養護工作,伸縮縫設置位置準確,填充材料飽滿。

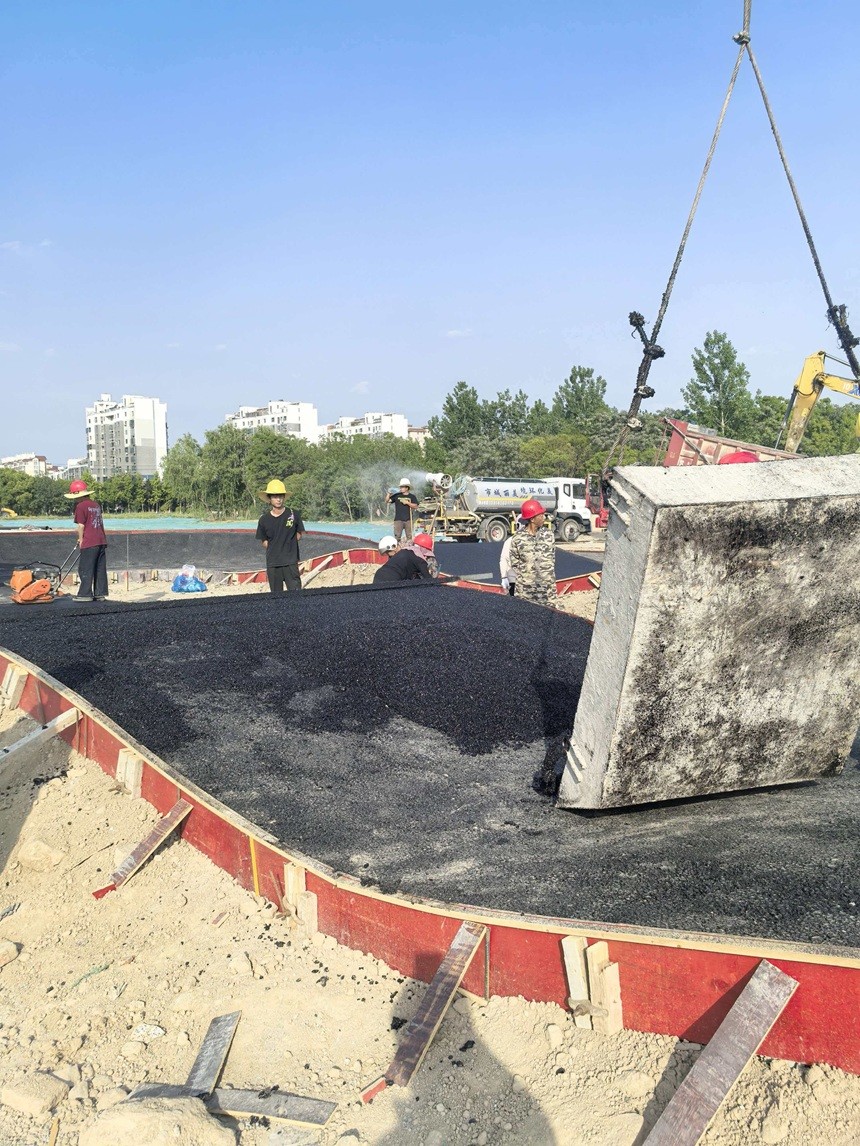

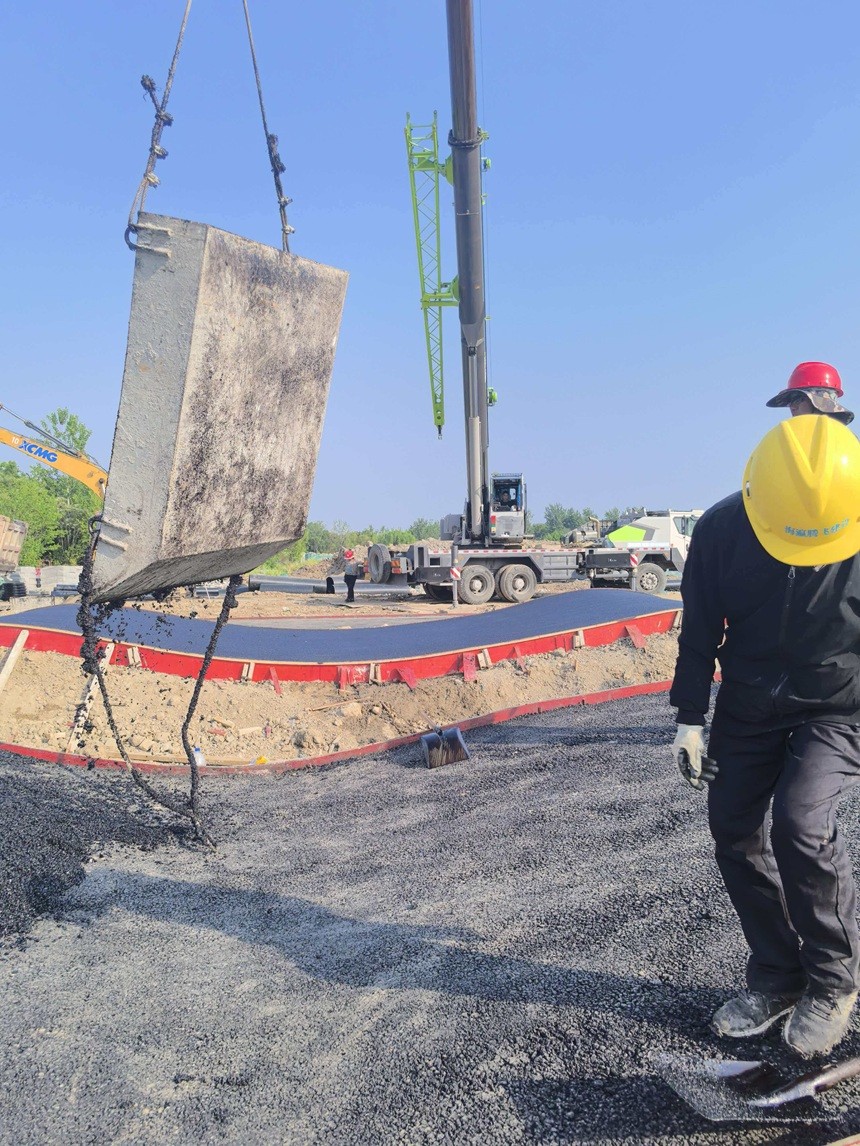

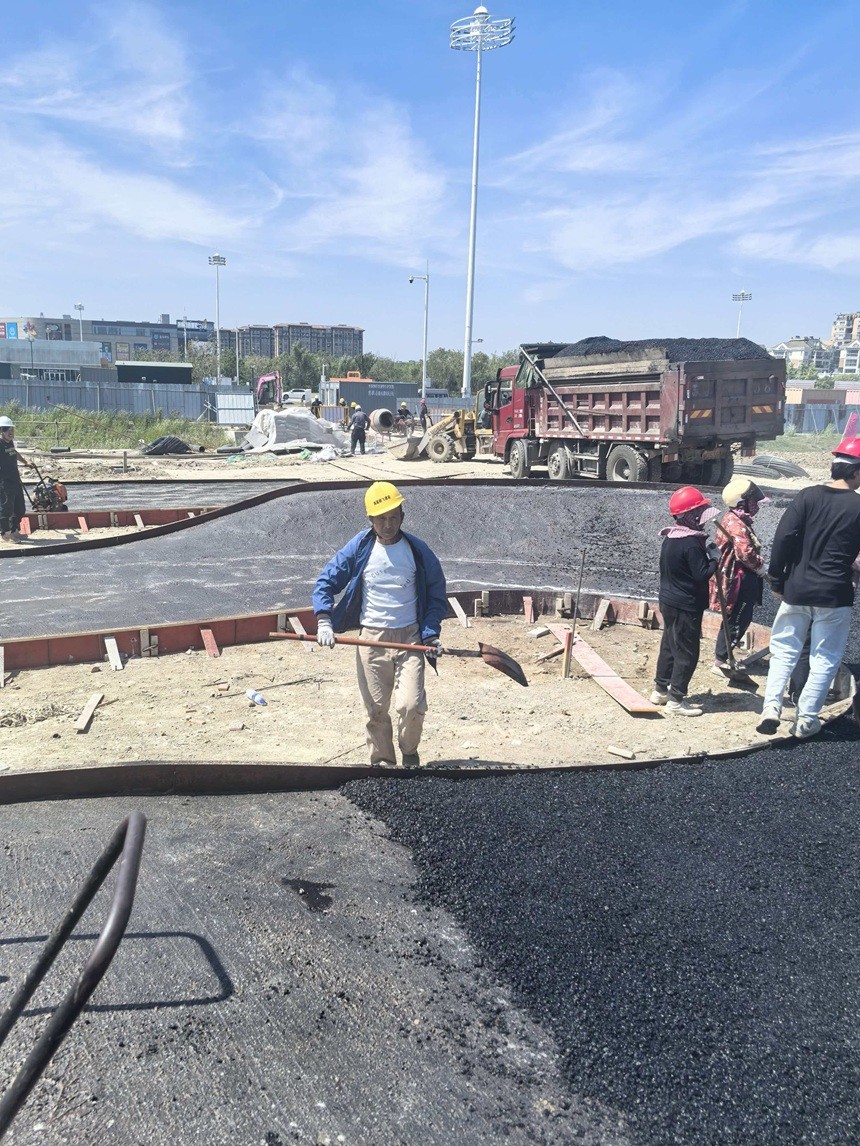

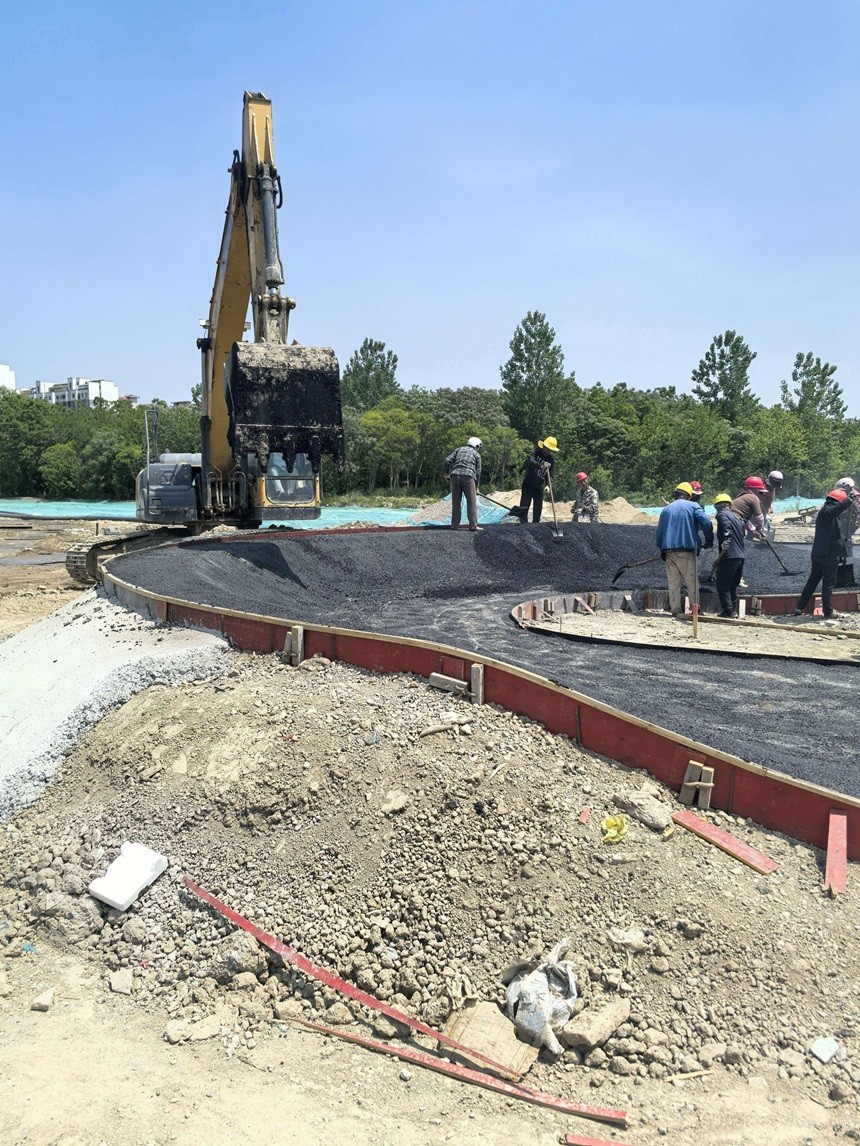

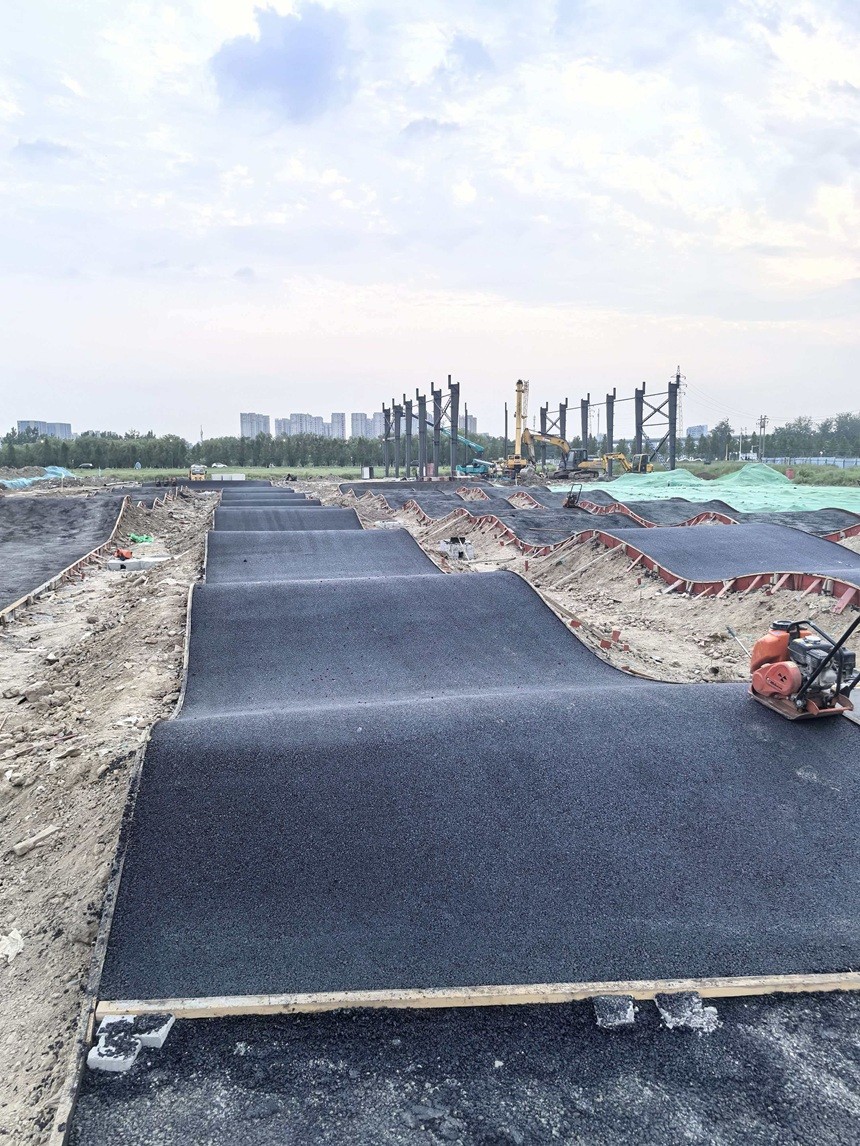

?瀝青面層:分兩層鋪設,底層AC -10(厚度10cm),面層AC - 05(厚度5cm),采用SBS改性瀝青。瀝青攤鋪前,對
基層進行清理和灑布粘層油,攤鋪過程中控制好攤鋪溫度和速度,碾壓遵循緊跟、慢壓、高頻、低幅的原則,確保瀝清
面層的質量。

四、材料選擇與質量控制
4.1 材料性能指標
材料名稱關鍵參數要求檢測標準
紅色黏土液限≤30%,塑性指數15 - 20,有機質含量<5%GB/T50123 - 2019
瀝青混凝土馬歇爾流值 2 -4mm,空隙率3% - 5%JTGF40 - 2004
4.2 質量驗收標準
?結構層:地基承載力≥180kPa,灰土壓實度≥90%。

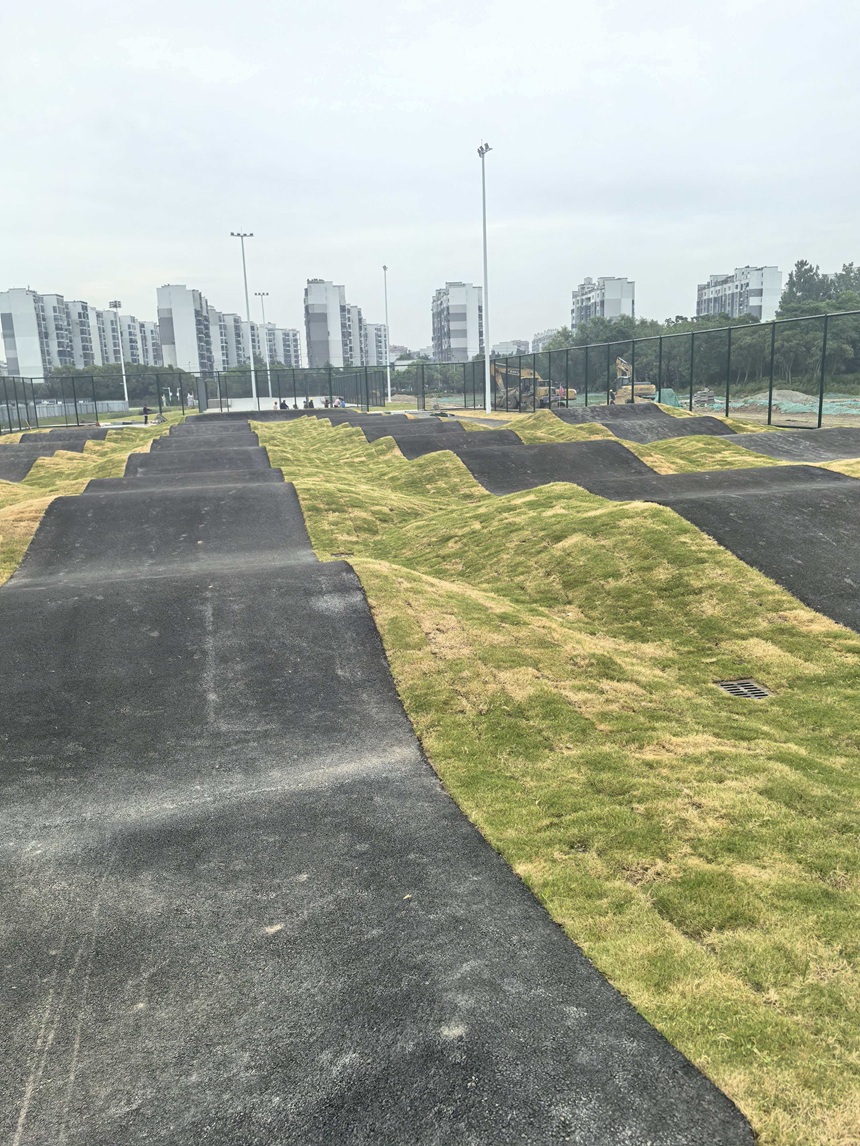

?賽道造型:波浪賽道坡面曲線順滑無突變,彎道曲面過渡自然。對造型進行直觀檢查和評估。
4.3 過程控制措施
?測量監控:每5米設一個控制點,偏差超5cm立即返工。建立完善的測量監控體系,安排專業測量人員進行測量和數
據記錄,確保賽道造型符合設計要求。
?隱蔽工程驗收:地基處理、鋼筋綁扎等關鍵工序需經監理、設計及技術代表聯合驗收簽字。隱蔽工程施工完成后,及
時組織
相關單位進行驗收,驗收合格后方可進行下一道工序施工。

五、安全與環保施工
5.1 安全防護體系
?機械操作:壓路機、挖掘機等設備配備倒車影像,賽道內設置機械行走專用通道。機械操作人員必須持證上崗,
嚴格按照操作規程進行操作,定期對設備進行維護和保養,確保設備的安全運行。
?應急管理:急救箱等應急物資,雨季儲備3天排水能力。定期組織應急演練,提高施工人員的應急處置能力。
5.2 環保措施
?揚塵控制:施工區域周邊設2米高圍擋,出入口安裝車輛沖洗平臺,土方堆苫蓋防塵網。施工現場定期進行灑水
降塵,對易產生揚塵的作業環節采取封閉或遮蓋措施。
?噪聲管理:破碎機、攤鋪機等設備夜間(22:00 - 6:00)停止作業,噪聲排放≤70dB(晝間)。合理安排施工時
間,避免在居民休息時段進行高噪聲作業,對產生噪聲的設備采取降噪措施。
?水土保持:場地周邊設排水溝與沉淀池(三級),施工廢水經處理后回用,不外排。在施工過程中,采取措施防
止水土流失,對裸露的土壤及時進行覆蓋或種植植被。

六、驗收與調試
6.1 驗收流程
?分項驗收:對地基處理、基礎結構、賽道造型、面層質量等12個分項工程進行逐一驗收,確保每個分項工程質量
符合要求。
?功能性測試:模擬降雨(100mm/h)測試排水能力,賽道通過性測試等,檢查場地的各項功能是否正常。
6.2 交付標準
?竣工資料:含設計變更、隱蔽驗收記錄、材料檢測報告等28項資料,裝訂成冊歸檔。竣工資料是工程建設的重
要檔案,必須真實、完整、準確,為后續的運營、維護和管理提供依據。
?操作培訓:對管理人員進行賽道養護等專項培訓,提供《場地運維手冊》。培訓內容包括設備操作、場地維護、
安全管理等方面,確保管理人員能夠熟練掌握?qǐng)龅氐倪\(yùn)營和維護技能。
?質保服務:提供為期1年的質保服務,在質保期內,對因施工質量問題導致的損壞進行免費維修和處理。建立完
善的售后服務體系,及時響應客戶的需求,確保場地的正常使用。
